【同辰原创】精准机电预埋工艺典范示例
- 时间:2023-11-10
- 作者:同辰建筑
- 浏览:804次
- 分享:

在建筑施工中,预留预埋对于机电安装来说,既施工难点又是重点,和其他工序相辅相成又相互制约。控制好预留预埋的质量,不但能缩短工期和节约成本,而且能为下一步的安装打好基础......
01、给水管预埋槽施工工艺
1.1 工艺流程:
深化设计→预制加工→测量定位→Ω型槽安装→隐检、复核→拆除、清理→给水管道安装。
1.2 工艺做法:
1.2.1 预制加工:
使用半圆形钢管(比PPR管大一个型号)与厚度为3mm的钢板进行满焊焊接。焊接时,焊缝应饱满、光滑、无变形,焊渣要清理干净。外壁可以刷漆或涂抹脱模剂,以便在取出时更加方便。

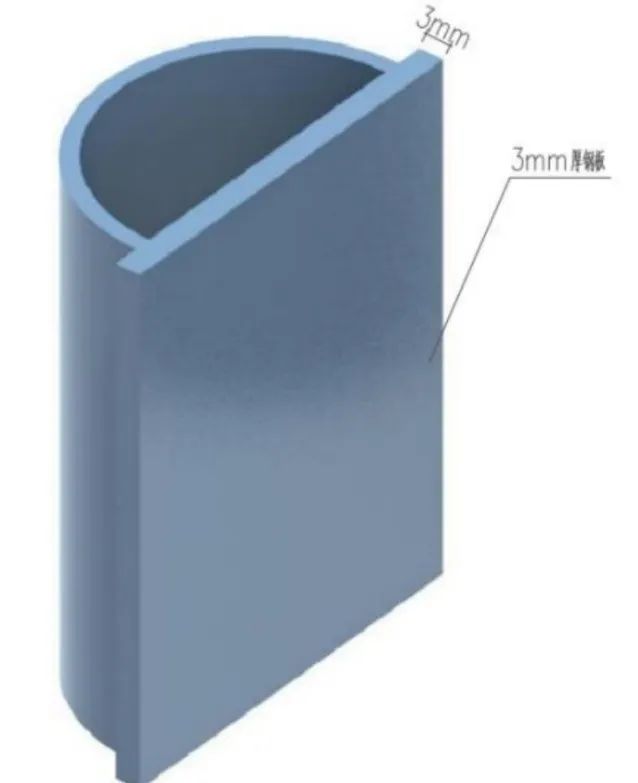

▲ 给水Ω型槽加工图
1.2.2 Ω型槽安装:
在进行Ω型槽安装之前,需要先对需要留槽的位置进行弹线定位,并再次测量标记出尺寸。然后使用扎丝将Ω型槽每20cm处绑扎牢固,确保其位置准确。

▲ 给水Ω型管道固定
1.2.3 隐蔽、复核:
在土建支模工序中,将Ω型管固定在钢筋上,并由专人进行点位的核实和现场封模。这样可以确保不会遗漏Ω型管,并且在封模过程中避免Ω型管的位置发生偏移。
1.2.4 拆除、清理:
在拆模后,及时清理并取出Ω型管,以避免损坏管槽边缘的混凝土。这样可以保证Ω型管的完整性和使用寿命。

▲ 给水Ω型管道固定
1.2.5 给水管道安装:
将给水管使用管夹进行固定。确保给水管与竖槽紧密贴合,避免漏水和松动。

▲ PPR管道安装
02、强弱电箱预埋施工工艺
2.1 工艺流程:
深化设计→预制加工→测量定位→箱体安装→模板拆除→成型质量验收。
2.2 工艺做法:
2.2.1 预制加工:

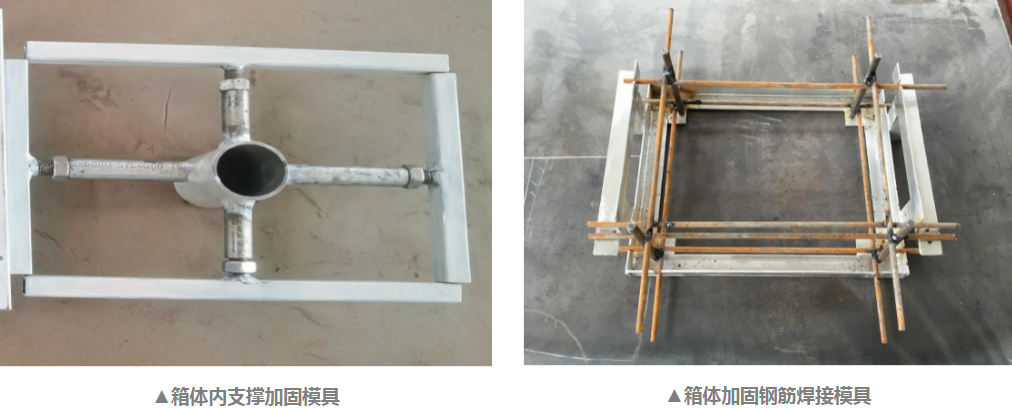

采用方管、钢管、螺杆、螺帽材料,根据箱体尺寸下料,焊接作为箱体内支撑,通过螺帽调节、拆卸。此箱体支撑做法,拆除后可重复使用,大大降低了传统做法模板材料浪费,拆模后观感质量有所提升。
2.2.2 箱体安装:
将制作好的强弱电箱装置安装到预定的位置,并使用支撑组件进行固定。在这个过程中,需要注意紧固、敲击力度不宜过猛,以防止箱体变形,箱体变形控制在2mm内。同时,依据GB50303—2015《建筑电气工程施工质量验收规范》使用热镀锌圆钢与箱体外主体钢筋进行焊接,做好箱体的接地连接。
2.2.3 模板拆除:
混凝土凝固后,拆除模板以及支撑加固模具,此时可以看到预留的强弱电箱洞口。

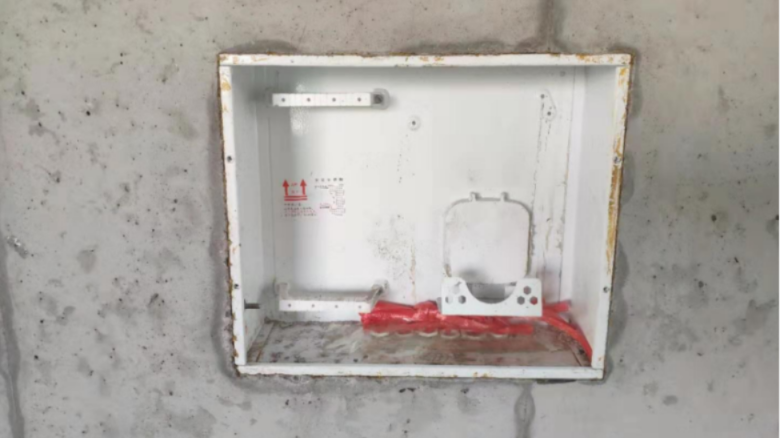

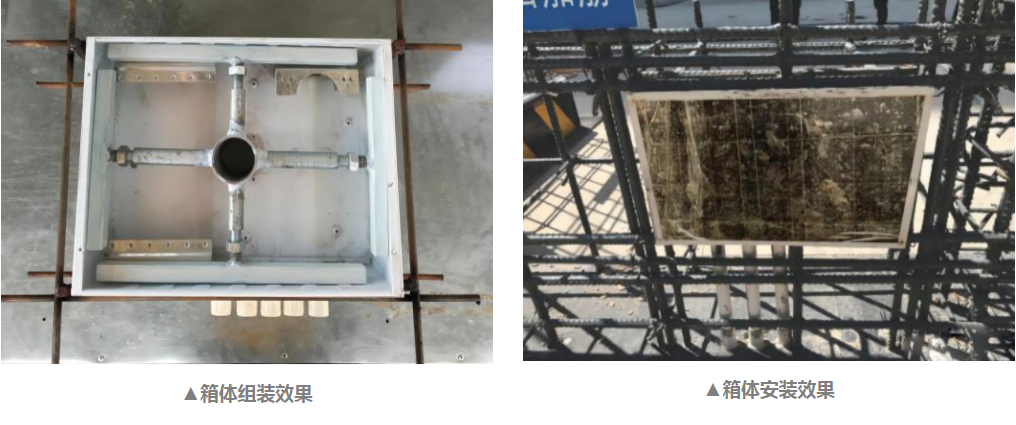

▲ 箱体完成效果
2.2.4 成型质量验收:
最后,需要对成型的质量进行验收。在验收过程中,要注意检查洞口是否有变形或者裂缝等质量问题。
03、插座预埋施工工艺
3.1 工艺流程:
深化设计→预制加工→线盒定位→线盒固定→模板拆除→线盒清理→扫管穿带线→成品保护。3.2 工艺做法:3.2.1 预制加工:
线盒预制采用工厂化集中加工,成排线盒采用定型化模具联体集中加工预制,灯头盒及楼层高度≤3m且墙身厚度≤250mm线盒预制安装,采用空包盒,采用专用成品盖板封盒。

▲ 组合线盒加固筋
3.2.2 线盒定位:

安装前按设计图纸用红外线定位仪、水平管、卷尺等工具以土建柱筋上的结构 50cm或100cm控制线为基准来测量确定线盒准确位置。
▲ 利用水平管测定线盒高度
3.2.3 线盒固定:
利用结构钢筋或Φ6 钢筋在线盒上、下、后三侧绑扎,将线盒固定在墙、梁、柱钢筋上,线盒左右两侧用扎丝固定,禁止扎丝绑在线盒贴模面。

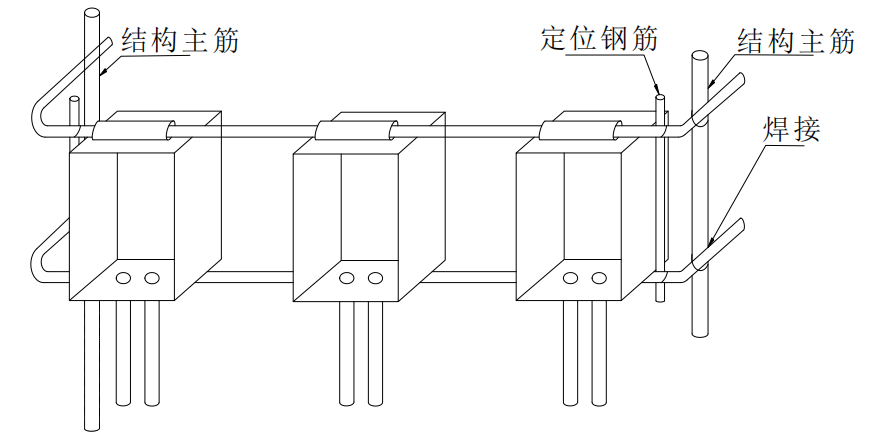

▲ 组合线盒预埋示意图

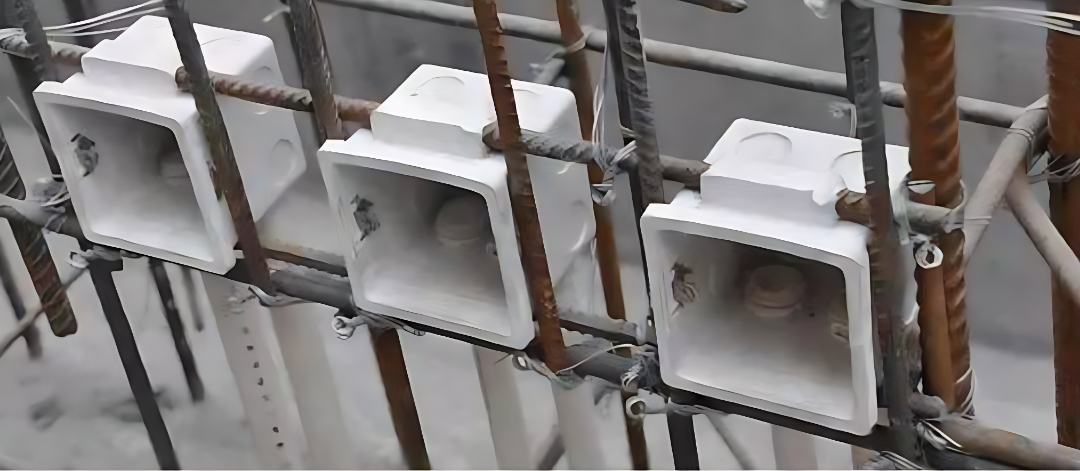

▲ 组合线盒预埋实施效果
3.2.4 线盒清理:
混凝土凝固,每层拆模后一周内应把楼层内的线盒找出、修整、清理干净。

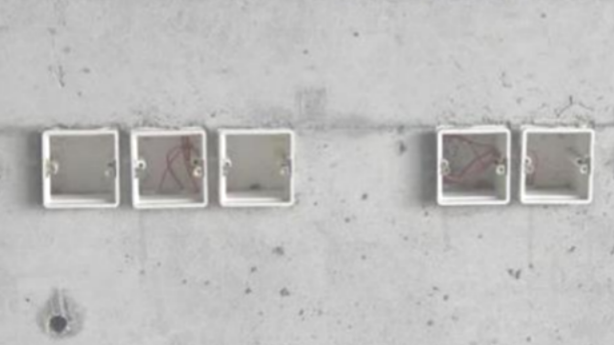

▲ 线盒清理干净
3.2.5 扫管穿带线:
采用钢丝或穿线器进行扫管、穿引线疏通。
疏通结果做好记录,如有错埋,漏埋、偏位等需砸墙问题,不得擅自处理,必须征得土建同意统一处理。

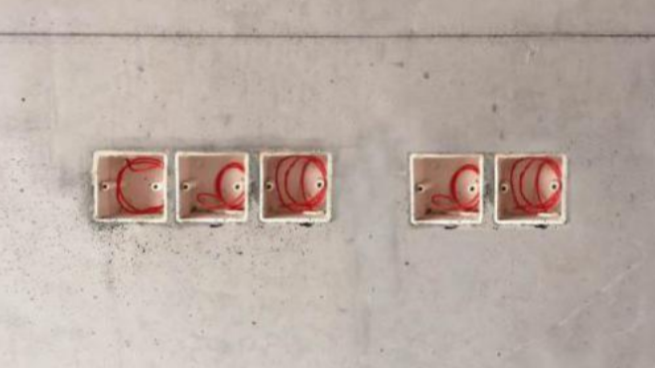

▲ 盒清理,穿引线疏通
3.2.6 成品保护:
清理、疏通后的管口、盒口、箱口应按规定进行封堵,防止出现二次堵塞管路现象。
▲ 安装内盖板
04、机电预埋工艺的注意事项
在预埋安装过程中,必须严格按照设计图纸和施工工艺要求进行操作,不能随意改动。在主体浇筑过程中,需要注意保护预埋设备,防止损坏。在拆模施工后,必须进行详细的检查,确保预埋工作的质量和安全,做好成品保护。
结语:
一次结构施工机电预埋是保证机电工程质量和安全的重要环节。只有做好预埋工作,才能确保机电工程的顺利进行。因此,相关工作人员必须熟练掌握一次结构处机电预埋工艺的做法,以确保工程的质量和安全。
▌作者:同辰建筑 王红超
▌本文仅代表作者个人分析总结,仅供参考
▌来源:同辰建筑原创发布,转载请注明以上信息
