【同辰原创】老旧小区加装电梯:六大技术难点如何逐个攻破

  • 时间:2026-10-30
  • 作者:同辰建筑
  • 浏览:5次
  • 分享:

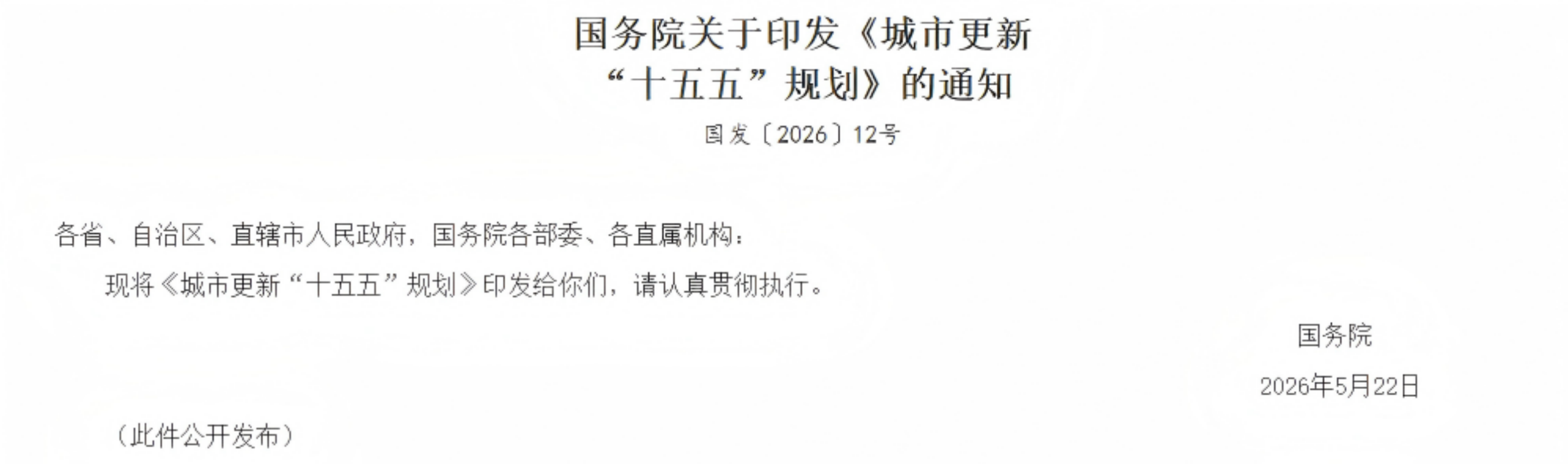

2026年9月18日,住建部在国新办"开局起步'十五五'"发布会上明确:"十五五"期间全国将改造 11.5万个 老旧小区,加装和更新电梯 57.5万台(是"十四五"12.9万台的4倍多)。4层及以上新建住宅必须配电梯,老旧小区虽不强制但纳入城市更新专项推进。2026年首次将加装电梯纳入超长期特别国债支持范围,已安排约76亿元支持加装2.8万台。



核心政策数据一览:


  • "十五五"改造老旧小区:11.5万 个;
  • 加装/更新电梯总量:57.5万 台(十四五的4倍+);
  • 超长期特别国债支持:76亿 元(加装2.8万台);
  • 旧梯更新支持:309亿 元(更新19.7万台);
  • 新建住宅电梯标准:4层及以上必须配电梯(旧标7层)。



虽然政策窗口已打开,但比预期更长的不是审批流程,而是技术层面的反复论证——结构能不能承重、管线要不要迁移、电梯井道怎么建而不影响邻居采光。例如成都某小区整栋楼从发起动议到交付使用,耗时22个月。


这类问题在全国老旧小区加装电梯中反复出现。补贴最高达30万/台的政策窗口已经打开,但落到具体一栋楼上,技术可行性才是决定成败的关键。






一、建筑结构鉴定:加装电梯的第一道门槛


80、90年代的老楼多为砖混结构或早期框架结构,墙体承重能力有限。电梯井道一旦建成,自重加上运行荷载,会给老楼带来额外的竖向和水平荷载。


技术方案:


基础承载力:

地基是否存在不均匀沉降,持力层是否足够支撑新增荷载;


主体结构:

墙体、梁、柱的混凝土强度、钢筋配置是否达标;


抗震性能:

老楼多数没按现行抗震标准设计,需评估加装后整体抗震能力。



关键判断标准:


鉴定结论为"结构安全"或"经加固后安全"才能继续推进;若鉴定为"危房"或"承载力严重不足",则该楼不具备加装条件。

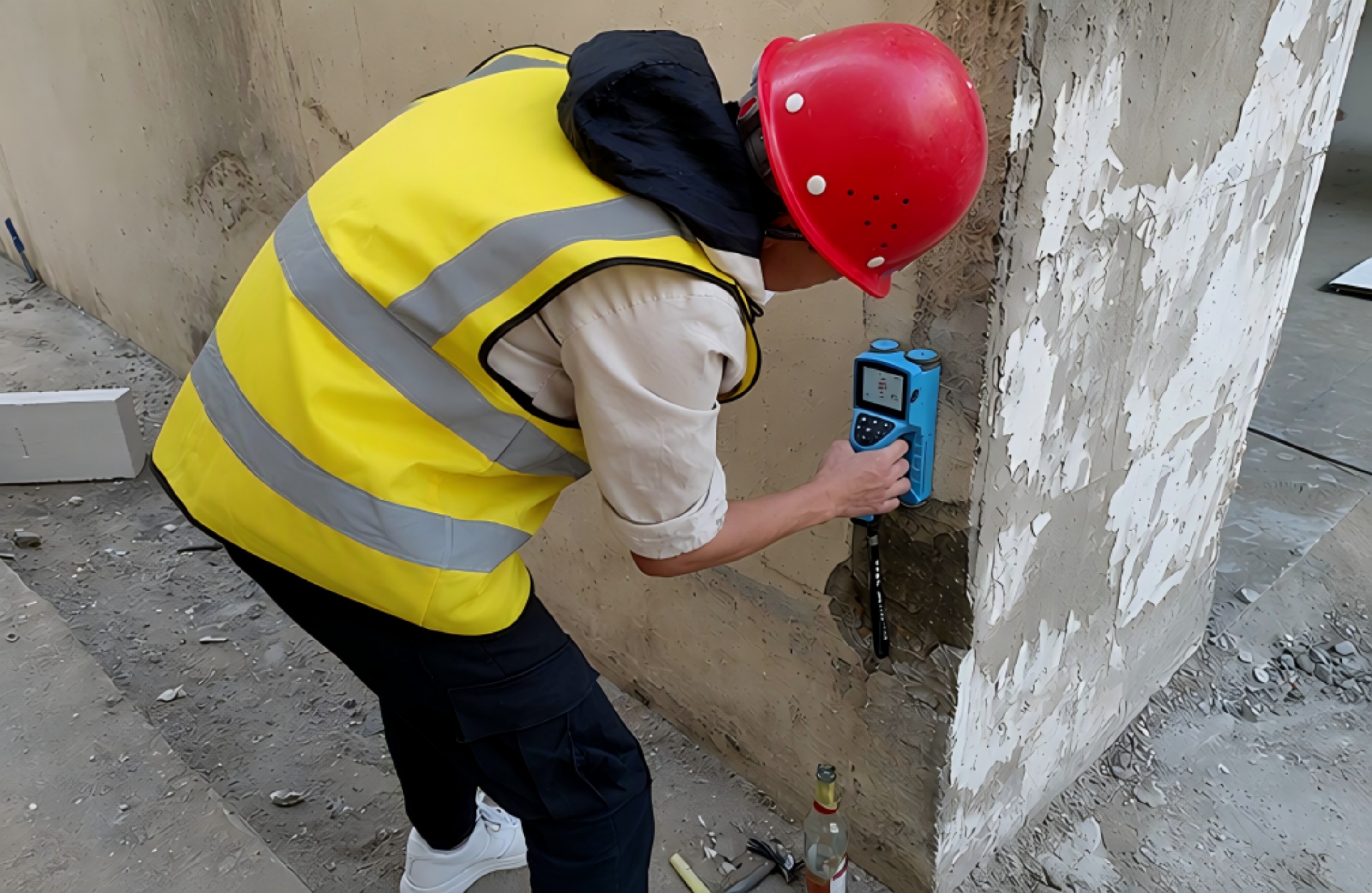

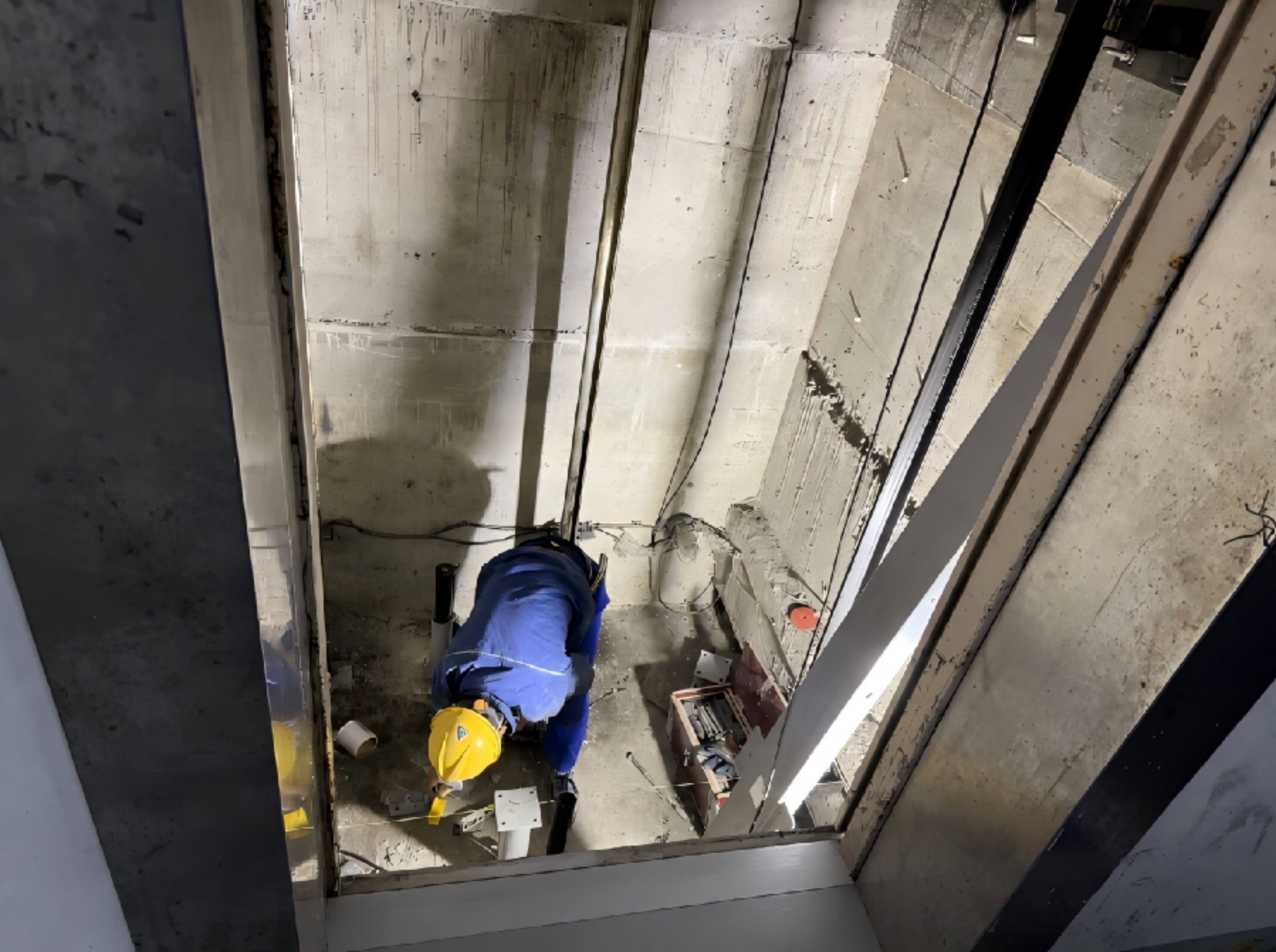

工程师使用裂缝测宽仪对老旧住宅外墙进行结构安全检测






二、独立钢结构井道:不碰老楼承重墙


这是目前最主流的技术路线。电梯井道采用工厂预制的独立钢结构,现场像搭积木一样分段吊装,与老楼主体之间只做柔性连接,不增加老楼结构负担。



施工流程:


基坑开挖:

在老楼单元门口挖设电梯基础坑,深度约1.5-2米


基础打桩:

打入钢筋混凝土桩或钢管桩,作为井道独立基础;


钢筋笼绑扎 + 混凝土浇筑:

形成井道基础承台;


钢结构井道吊装:

工厂预制的井道分2-3节现场拼装,一节大约3-4层楼高;


开门洞 + 连廊施工:

在老楼各层电梯停靠位置开凿门洞,搭建连接电梯和老楼的连廊;


玻璃幕墙安装:

井道外围装设透明或半透明玻璃,兼顾采光和美观;


电梯设备进场安装:

轿厢、曳引机、控制系统等组件就位调试。

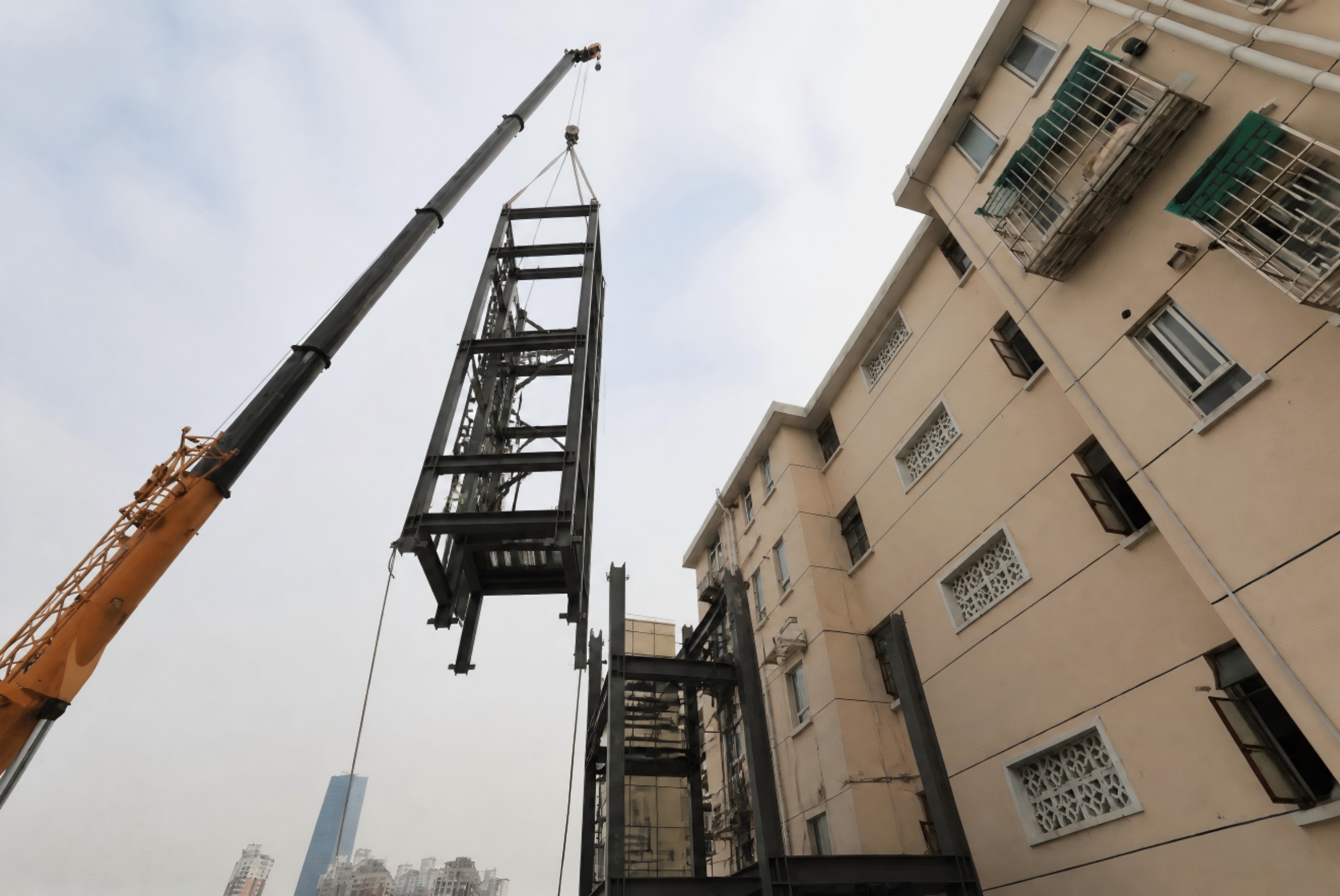

工厂预制钢结构井道现场分段吊装



避坑提醒:


有些低价工程为压缩成本,减小钢材规格、降低焊缝等级,甚至把井道直接焊在老楼外墙上。这会改变老楼受力体系,埋下长期安全隐患。选择施工单位时,务必核查钢结构专项资质和以往项目案例。

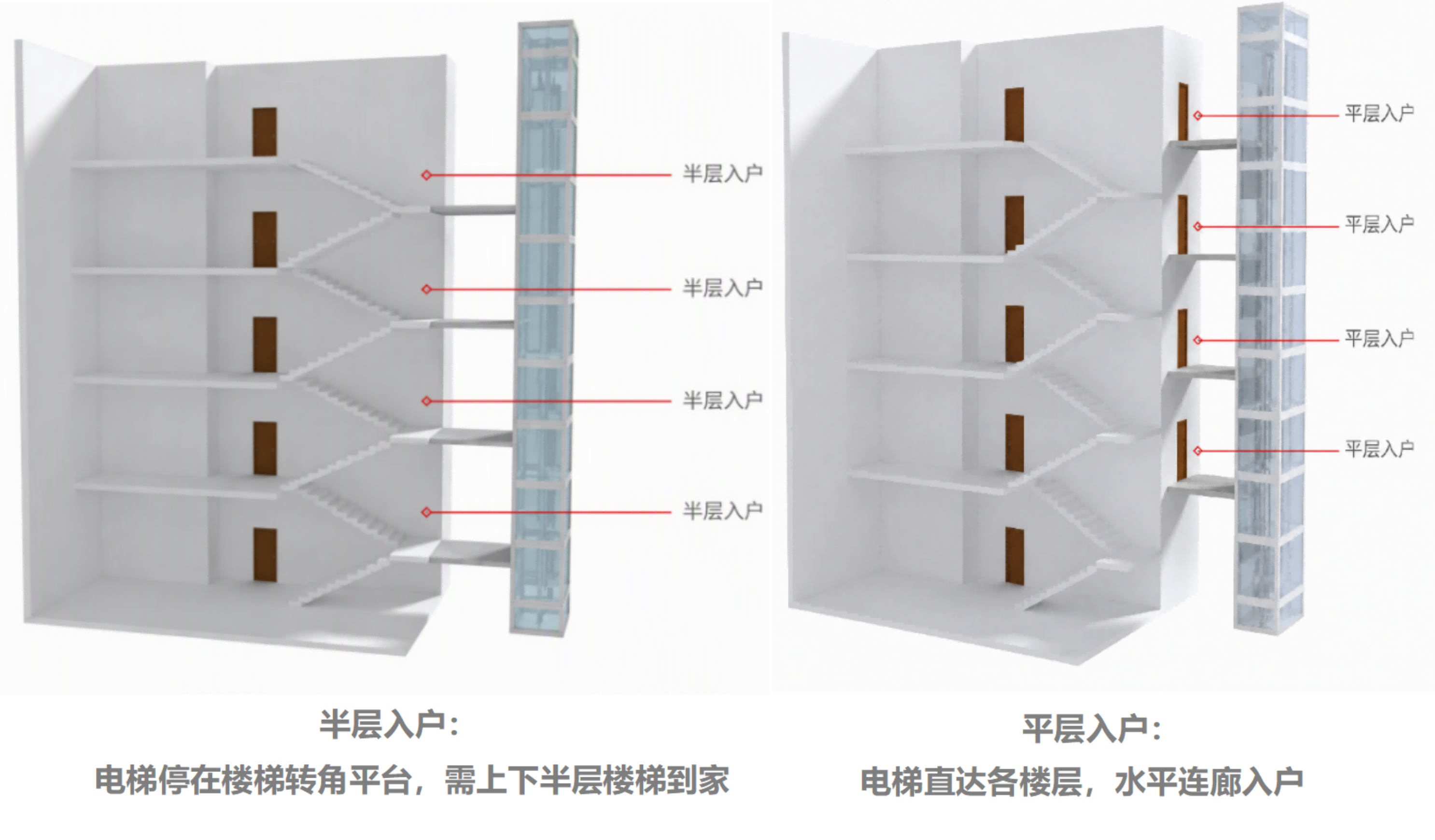

三、半层入户vs平层入户:技术与成本的权衡

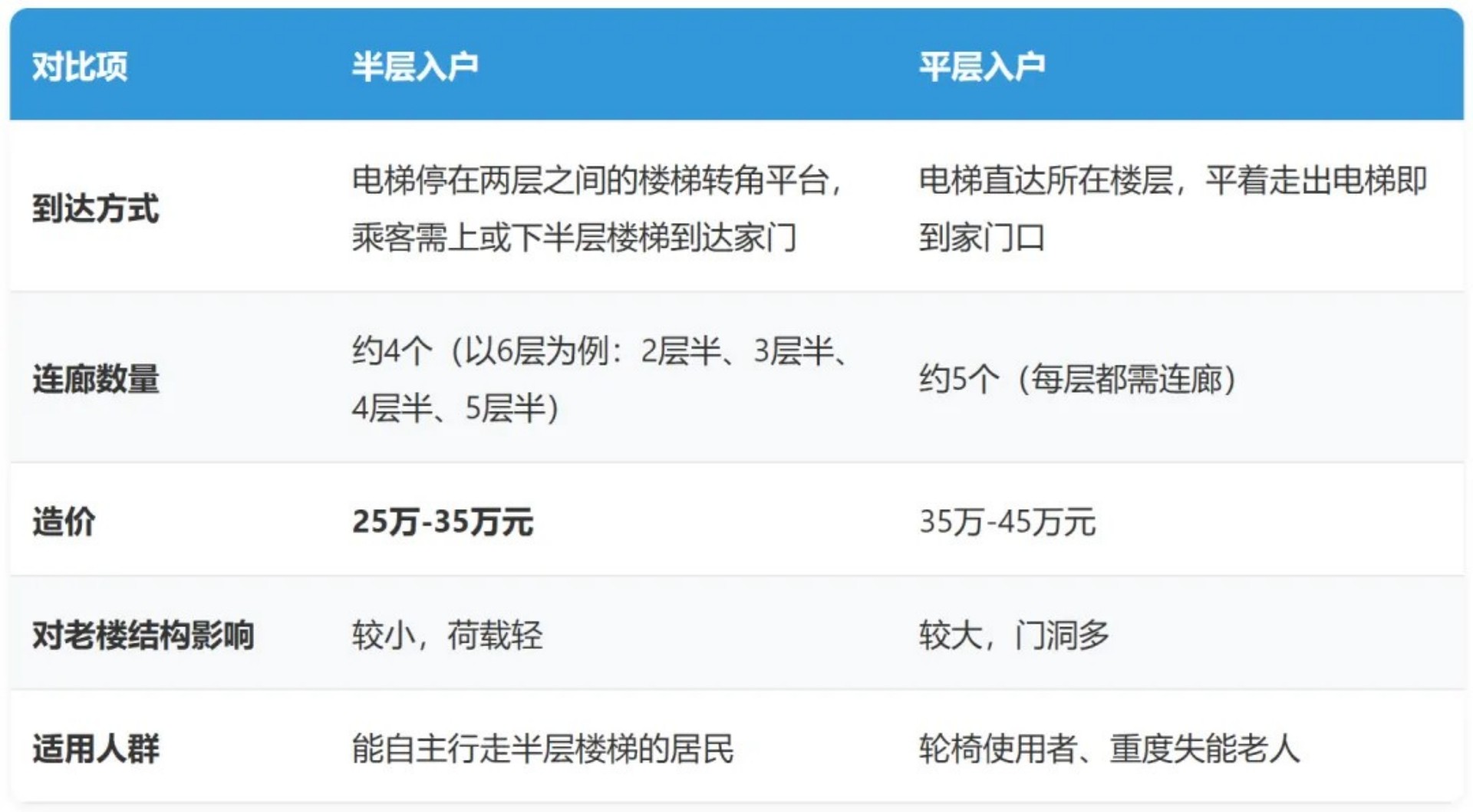

入户方式直接影响电梯的实用性和造价,是技术方案的核心分歧点。



选型建议:


从实际项目来看,半层入户是性价比最高的主流方案。即便是住五、六层的住户,上半层或下半层就能到家,对大多数老年人而言完全可以接受。平层入户更适合有轮椅使用者或对未来适老化要求极高的单元。






四、管线迁移:隐形的技术难点


老楼地下和楼周的管线布局通常没有完整图纸。电缆、燃气、给排水、通信线路盘根错节,加装电梯的基坑和基础施工很容易"挖到不该挖的"。


应对策略:


施工前做管线探测:

使用地质雷达和管线探测仪,查明地下管线走向和埋深;


协调多部门并联推进:

电力、燃气、水务、通信各单位同步踏勘、统一迁改方案;


预留安全间距:

电梯基坑与燃气管线保持不小于1.5米安全距离,电力电缆避开电梯运行区域。上海专门出台了《关于做好既有多层住宅加装电梯管线搬迁配套相关工作的意见》,要求"协同前期踏勘设计、统筹现场交底施工",把管线搬迁从串联审批改为并联推进,大幅缩短工期。






五、消防与疏散:不能忽视的硬性约束



加装电梯后,楼栋的疏散路径和消防通道必须保持合规。常见问题包括:

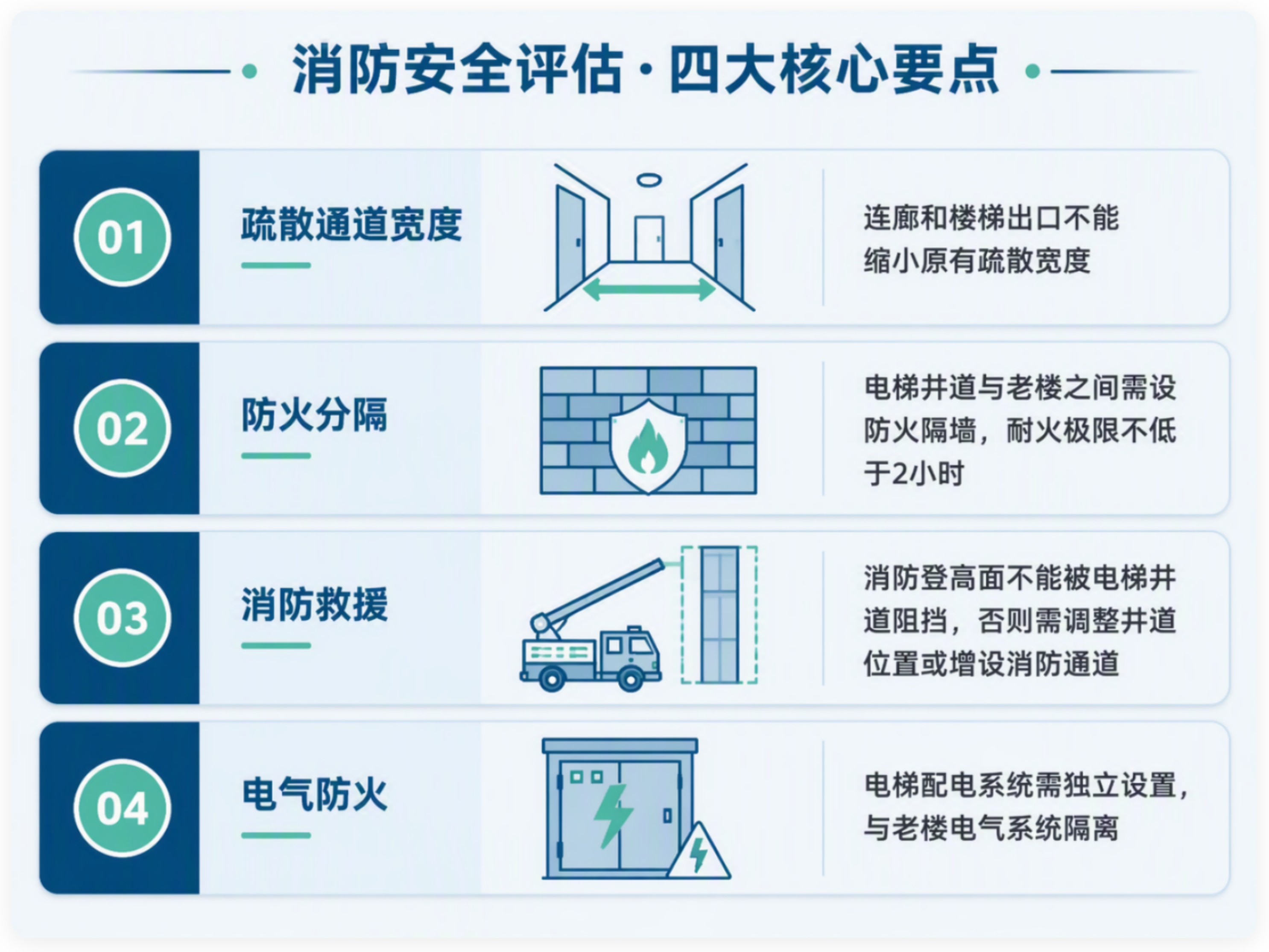

加装电梯后的消防通道合规性审查要点



建 议:


技术方案设计阶段就要邀请消防部门提前介入审查,避免方案定了才发现消防通不过、被迫返工。


加装电梯基坑开挖前的地下管线探测与迁移协调






六、后期运维:技术之外的技术


电梯是特种设备,国家强制要求每15天维保一次、每年年检一次。一台加装电梯15年寿命周期内的运维费用约6万元,年均约4000元。

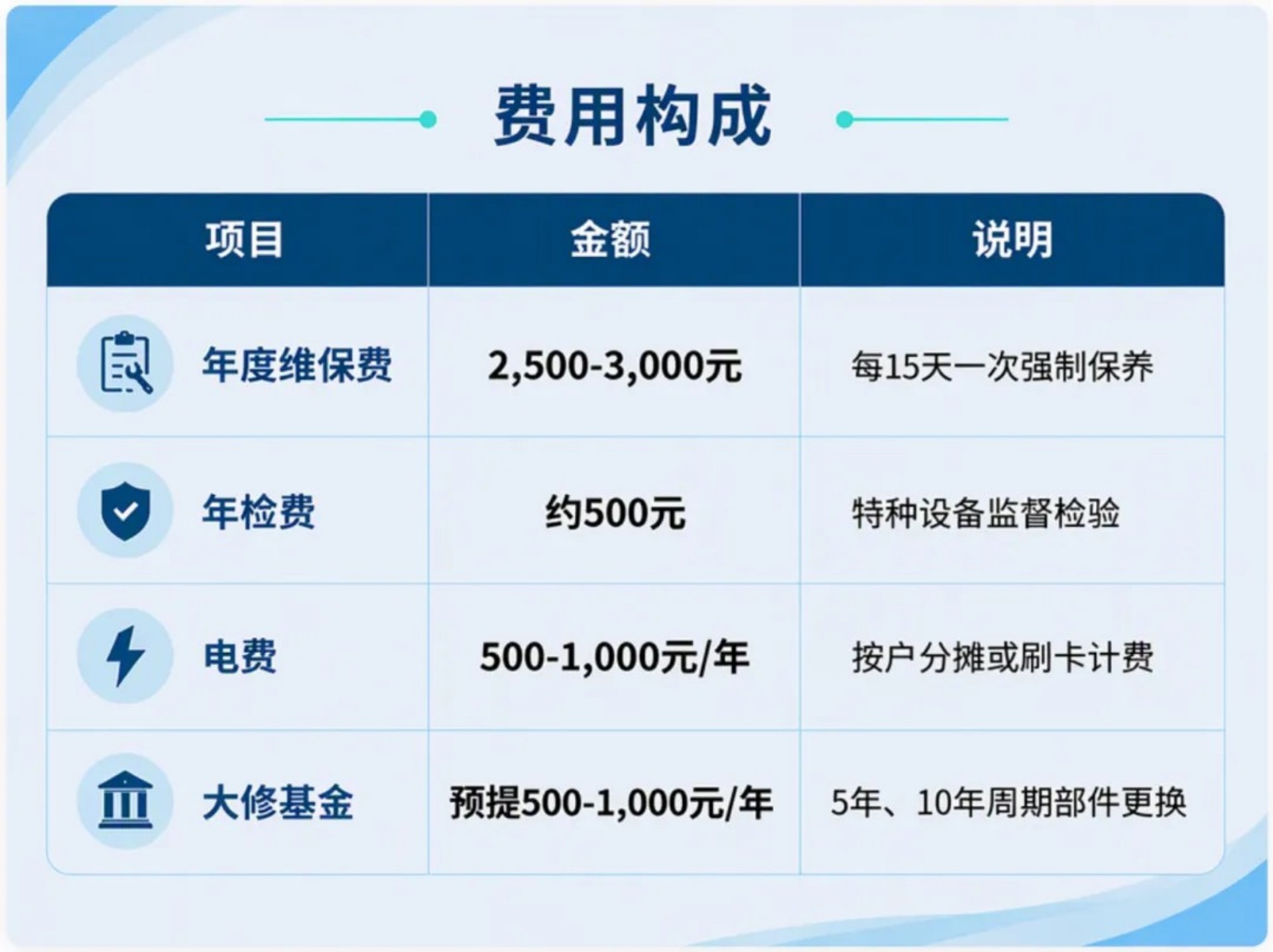

加装电梯15年全生命周期运维费用构成



费用约定前置:


这笔费用必须在施工前就约定清楚——谁来收、怎么收、收不上来怎么办。成都、武汉等地已要求将运维协议作为加装审批的前置条件,从源头避免"装得起、养不起"的尴尬。






给社区管理者和居民的技术自查清单

如果你所在的小区正在考虑加装电梯,可以先用这份清单做一轮初步判断:

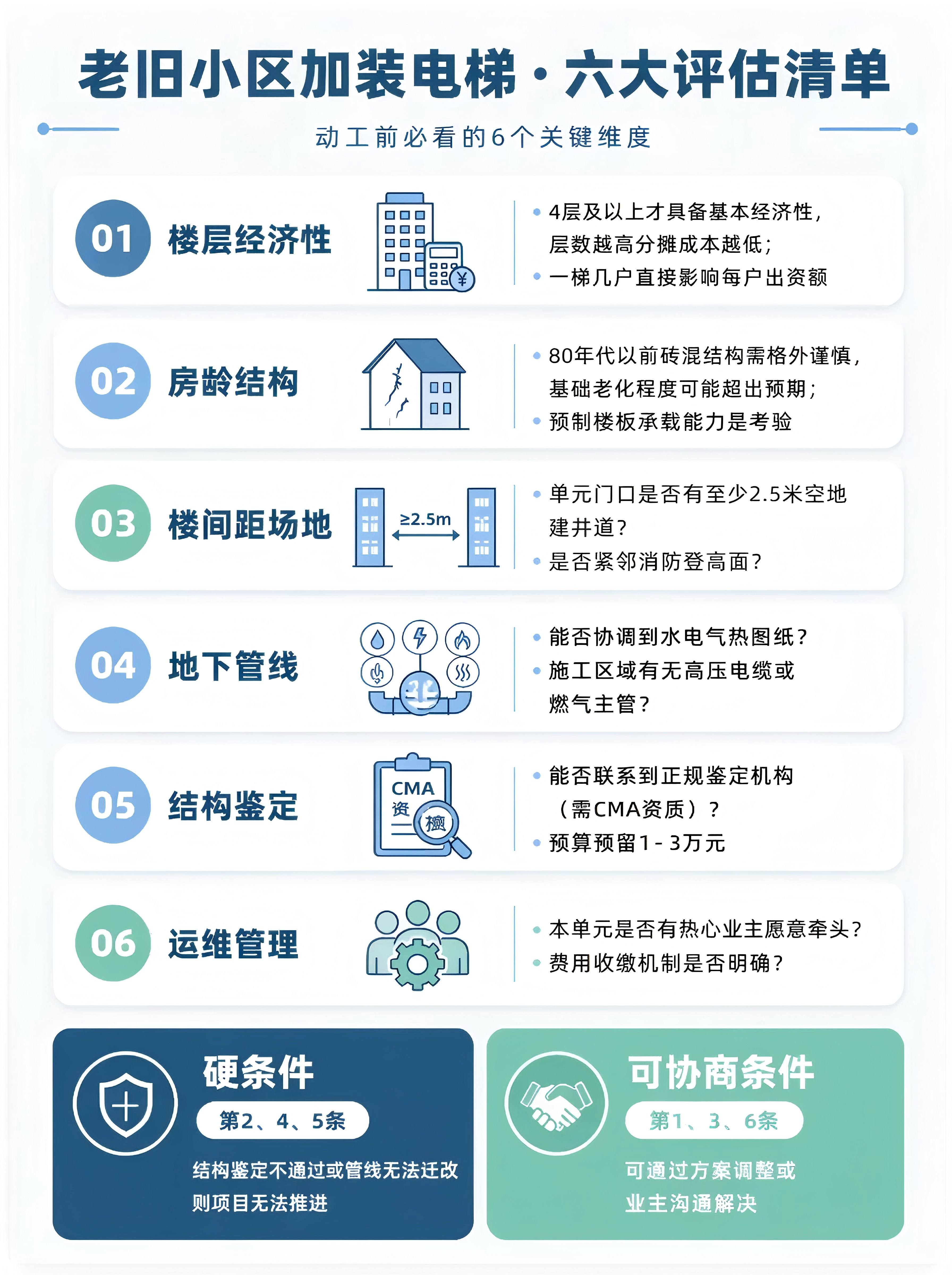

老旧小区加装电梯技术可行性自查清单



以上六项都能给出明确答案,技术可行性就基本站得住脚了。接下来才是资金分摊、邻里协商和审批流程——那些是另一个层面的问题,但至少不会因为"技术上根本装不了"而白忙一场。



2027年超长期特别国债将继续支持老旧小区加装电梯,

政策窗口不会很快关闭。

但一栋楼的技术条件不会随政策变化,

先弄清楚自己的楼"能不能装",比急着凑钱更重要。



▌作者:同辰科技 付翔

▌本文仅代表作者个人分析总结,仅供参考

▌来源:同辰科技原创发布,转载请注明以上信息
